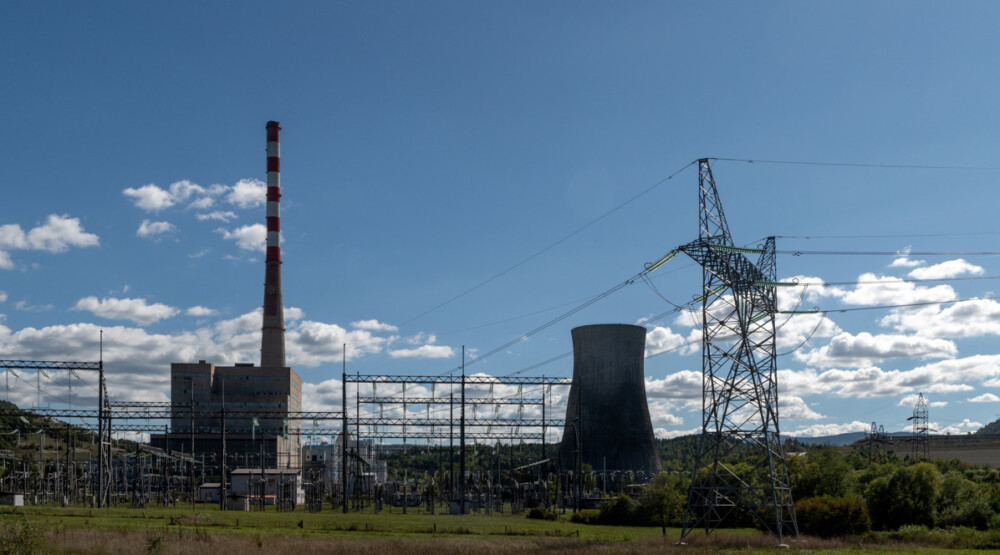

Kako su kazali, tokom prethodnih mjeseci uspješno su testirani kotao i novoizgrađeni sistemi u okviru ekološke rekonstrukcije. U periodu zastoja biće obavljeni neophodni radovi na opremi, otklonjeni uočeni nedostaci i dodatno optimizovan rad postrojenja.
“Planirani radovi obuhvataju remont ključnih dijelova elektrane, uključujući mašinsku opremu, sisteme za pripremu vode i uglja, kao i elektroenergetsku opremu. Posebna pažnja biće posvećena unapređenju sistema za smanjenje emisija i povećanju pouzdanosti rada”, navodi se u saopštenju.U saradnji sa Rudnikom uglja obezbijeđeno je plansko upravljanje zalihama, kako bi se zastoj realizovao bez poteškoća.
Prema njihovim riječima, ukupna vrijednost remontnih radova procijenjena je na oko 740.000 eura.
Planirano je da Elektrana ponovo bude priključena na mrežu sredinom maja.
Preporučeno
“Sve aktivnosti imaju za cilj sigurniji i stabilniji rad, veću energetsku efikasnost i punu usklađenost sa ekološkim standardima”, zaključili su
